Sau hơn 15 năm đi ép cừ khắp TP.HCM và các tỉnh phía Nam, tôi – kỹ sư phụ trách thi công của Ngôi Nhà Hoàn Hảo – đã chứng kiến đủ thứ: từ những công trình làm đúng quy trình trơn tru đến những vụ “sạt lở khi đang đào, hàng xóm kéo nhau qua đòi, chủ nhà khóc ròng”.
Bài viết này không phải tài liệu kỹ thuật hàn lâm. Đây là những kinh nghiệm xương máu mà tôi muốn chia sẻ với anh chị đang có ý định làm hầm – để tránh những sai lầm có thể trả giá bằng cả căn nhà.

📞 Cần tư vấn trực tiếp? Gọi 0937 664 464 – Tôi khảo sát thực tế miễn phí cho chủ nhà ở TP.HCM.
Câu chuyện mở đầu: 3 giờ sáng, tôi mất ngủ
Năm 2019, tôi nhận cuộc gọi lúc 2 giờ sáng từ một anh chủ nhà ở Bình Thạnh. Công trình nhà anh ấy đang ép cừ với một đơn vị rẻ hơn thị trường 30%. Giữa đêm, hố móng bất ngờ sụt – may mà công nhân chạy kịp, không ai bị thương, nhưng nhà bên cạnh đã nứt tường rõ rệt.
Nguyên nhân? Ép cừ không đủ sâu, không có hệ chống đỡ. Đơn vị thi công “chạy” cừ kiểu đốt pháo – xong việc nhận tiền, hậu quả để chủ nhà gánh.
Từ đó, tôi luôn nói với khách hàng của mình: “Ép cừ không phải chỗ để tiết kiệm. Sai một ly, đi một dặm – mà cái dặm ở đây là cả căn nhà của anh.”
1. Ép cừ là gì và vì sao nhà phố làm hầm BẮT BUỘC phải ép?
Nói ngắn gọn: Khi anh đào móng sâu 2m, 3m, thậm chí 5m để làm hầm, khối đất xung quanh mất điểm tựa. Nó sẽ có xu hướng sạt vào hố móng. Nếu nhà bên cạnh chỉ cách vách hầm vài chục phân – thì nguy cơ nền nhà họ bị kéo theo là rất cao.
Ép cừ (thường dùng cừ thép Larsen) tạo ra một bức tường thép liên tục dọc theo chu vi hố móng, có tác dụng:
- 🛡️ Chắn đất không sạt vào hố móng
- 🏠 Bảo vệ nhà bên cạnh khỏi bị kéo lún
- 💧 Ngăn nước ngầm tràn vào (nếu dùng cừ có khớp nối kín)
- 👷 Đảm bảo an toàn cho công nhân làm việc dưới hố móng
Nhiều anh chị hỏi tôi: “Nhà tôi đất tốt lắm, có cần ép cừ không?” – Câu trả lời là: Có, nếu làm hầm thì hầu như lúc nào cũng cần. Đất tốt hay xấu, có nước ngầm hay không – ép cừ vẫn là phương án an toàn nhất. Trong nghề, tôi đã thấy “đất tốt” sạt còn nhanh hơn “đất xấu” vì chủ quan không gia cố.

2. Kinh nghiệm chọn phương pháp ép cừ phù hợp
Có 3 phương pháp chính, mỗi cái có ưu nhược điểm khác nhau. Tôi xin chia sẻ góc nhìn thực tế:
2.1. Ép cừ bằng búa rung (Vibro Hammer)
Đây là phương pháp phổ biến nhất cho nhà phố tại TP.HCM. Búa rung tạo tần số cao, kết hợp trọng lực bản thân cừ để hạ xuống đất.
- ✅ Tốc độ nhanh, giá hợp lý (350.000 – 550.000 đ/m²)
- ✅ Phù hợp với hầu hết loại đất ở TP.HCM
- ⚠️ Tiếng ồn lớn – không ép được sau 21h theo quy định
Tip thực tế: Nếu nhà anh nằm trong hẻm nhỏ, sát nhiều nhà dân, nên đăng ký lịch ép sáng từ 7h–11h và chiều từ 14h–17h. Tránh ép vào giờ nghỉ trưa vì dễ bị hàng xóm phản ánh.
2.2. Ép cừ tĩnh (Static Press-in)
Dùng kích thủy lực ép cừ xuống không gây rung.
- ✅ Yên tĩnh, rung gần như bằng 0 – phù hợp khu vực bệnh viện, trường học, nhà cũ yếu
- ✅ An toàn cho công trình lân cận nhạy cảm
- ⚠️ Giá cao hơn 30–50%, thời gian lâu hơn
Khi nào tôi khuyên dùng ép tĩnh? Khi nhà bên cạnh đã xuống cấp, nhà anh nằm sát nhà họ, hoặc chủ nhà bên cạnh yêu cầu. Một số quận nội đô như Quận 1, Quận 3 cũng thường yêu cầu phương pháp này.

2.3. Ép cừ bằng búa đóng (Impact Hammer)
Đóng cừ bằng lực va đập – phù hợp với lớp đất cứng, đá.
- ✅ Xuyên qua đất cứng tốt
- ⚠️ Rung rất mạnh, tiếng ồn cực lớn – hầu như không dùng cho nhà phố trong nội đô
Bài học xương máu: Tôi từng chứng kiến một đội thi công dùng búa đóng tại Quận Phú Nhuận – hàng xóm gọi công an ngay trong ngày. Cuối cùng phải tháo dỡ toàn bộ, làm lại bằng búa rung. Mất thêm 2 tuần và 200 triệu tiền phạt + làm lại.
3. Quy trình ép cừ chuẩn – 6 bước mà tôi áp dụng cho mọi công trình
Sau 200+ công trình, tôi đã rút ra quy trình 6 bước mà “gần như không thể sai” nếu làm đúng:

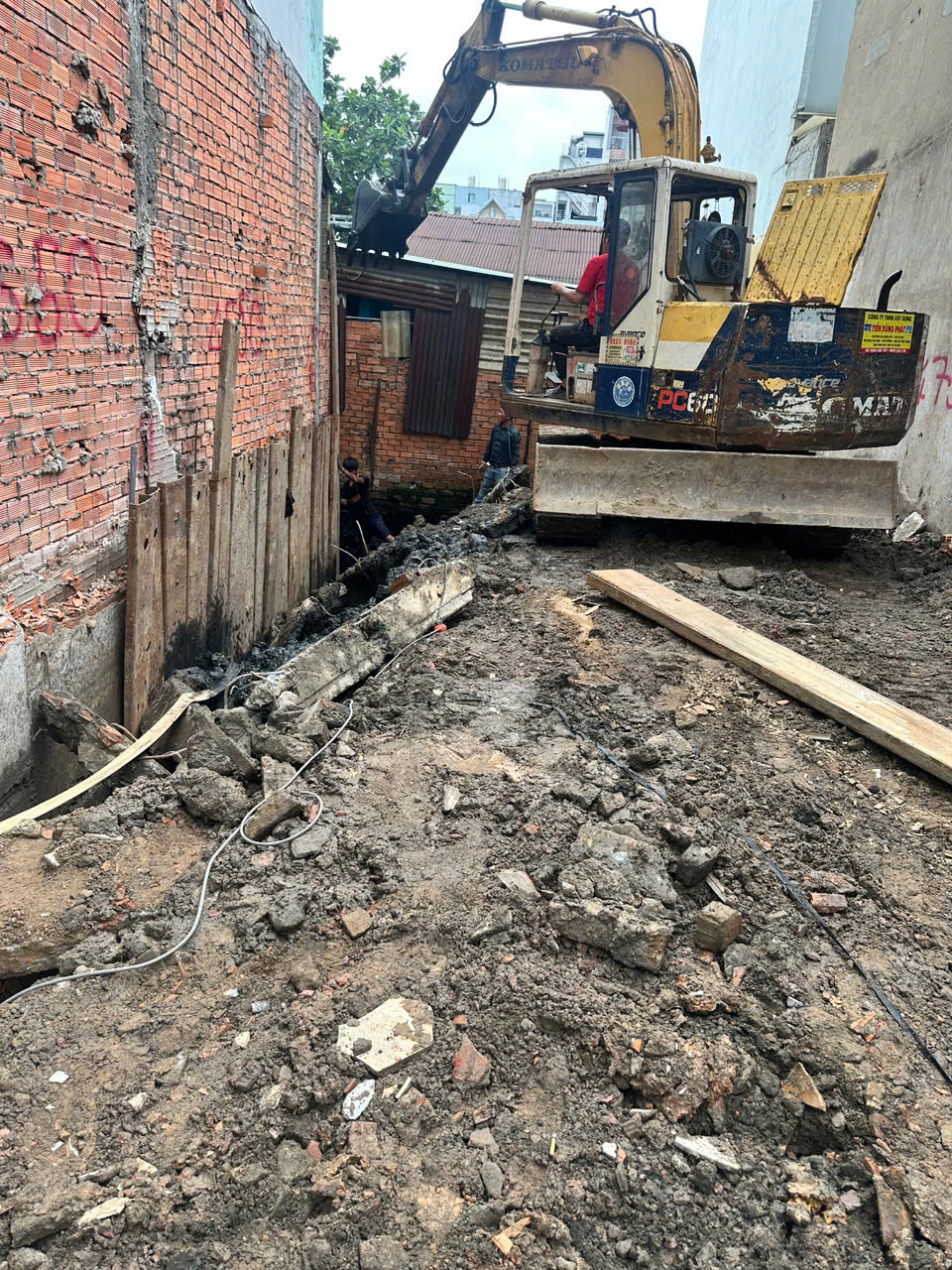

Bước 1: Khảo sát thực địa – “NẾU BỎ QUA BƯỚC NÀY, COI NHƯ XONG”
Tôi luôn nói với anh chị: Khảo sát không phải để “làm cảnh”, mà là để biết chính xác cái mình đang đối mặt. Có những công trình tôi đến khảo sát xong, phải thay đổi hoàn toàn biện pháp – vì đất khác với giấy tờ, nước ngầm cao hơn dự kiến, nhà bên cạnh yếu hơn tưởng tượng…
Khảo sát cần xác định:
- Đặc điểm địa chất: đất cát, đất sét, đất bùn? Mấy mét đến lớp cứng?
- Mực nước ngầm hiện tại (đo vào mùa mưa và mùa khô nếu có thể)
- Hiện trạng nhà lân cận: nền móng gì? Có dấu hiệu lún nứt không?
- Khoảng cách từ tim cừ đến móng nhà bên cạnh
- Đường vận chuyển cừ: cừ Larsen dài 6–18m, cần đường vào đủ rộng
Bước 2: Khảo sát địa chất chuyên sâu & thiết kế biện pháp
Sau khảo sát sơ bộ, tôi sẽ thuê đơn vị khoan thăm dò địa chất (1 lỗ khoan/100m²). Chi phí này chủ nhà phải chịu – khoảng 8–15 triệu/lỗ. Đừng tiếc khoản này, vì có kết quả khoan mới tính được chiều dài cừ chính xác, tránh ép thiếu hoặc thừa.
Sau đó tôi phối hợp với bên thiết kế lập biện pháp thi công ép cừ – bản vẽ này phải được chủ trì thiết kế ký duyệt. Có biện pháp rồi mới bắt đầu ép.
Bước 3: Định vị tim cừ & ép thí điểm
Trước khi ép đại trà, tôi ép 3–5 thanh thí điểm ở các vị trí khác nhau để kiểm tra:
- Độ thẳng đứng của cừ (sai số < 1%)
- Lực ép thực tế so với tính toán
- Khả năng cừ xuyên qua các lớp đất
Nếu thí điểm OK thì mới triển khai ép đại trà. Nếu có vấn đề – dừng lại điều chỉnh biện pháp, đỡ mất thời gian sau này.
Bước 4: Ép cừ đại trà – “Con mắt không rời công trường”
Đây là lúc tôi căng nhất. Mỗi thanh cừ được ép xong, tôi kiểm tra ngay:
- Độ thẳng đứng – dùng máy thủy bình đo liên tục
- Mối nối với thanh cừ kế tiếp – khớp mí chặt, không hở
- Độ sâu đạt yêu cầu thiết kế
Tip thực tế: Ép cừ phải theo thứ tự hợp lý – thường từ giữa ra, hoặc từ góc. Ép lung tung dễ khiến cừ bị nghiêng, khó khớp mí, mất kín nước.
Bước 5: Theo dõi biến dạng công trình lân cận
Trong suốt quá trình ép, tôi đặt mốc quan trắc lún trên các công trình lân cận (đặc biệt là nhà sát vách). Mỗi ngày đo 1–2 lần. Nếu lún > 5mm hoặc có dấu hiệu bất thường – dừng ép ngay để xử lý.
Kinh nghiệm cá nhân: Có lần nhà bên cạnh lún 3mm/ngày, tôi cho dừng ép luôn, bổ sung neo tạm thời. Khi mọi thứ ổn mới ép tiếp. Chủ nhà bên cạnh cảm ơn vì không làm to chuyện.
Bước 6: Nghiệm thu & bàn giao
Ép xong, tôi cùng chủ nhà và bên giám sát kiểm tra:
- Hàn khóa liên kết đầu cừ
- Gia cố gông ngang chống áp lực ngang (nếu có)
- Kiểm tra độ kín nước tại mối nối
- Lập biên bản nghiệm thu 3 bên
Sau nghiệm thu, đội đào móng mới vào cuộc. Lúc này tường cừ đã chắc, đào sâu đến đâu cũng yên tâm.

💡 Đang cân nhắc làm hầm? Liên hệ 0937 664 464 – tôi tư vấn miễn phí cho chủ nhà, không bán hàng, chỉ chia sẻ kinh nghiệm thật. Địa chỉ: 747 Lạc Long Quân, P. Bảy Hiền, TP HCM.
4. 5 sai lầm “kinh điển” tôi hay gặp khi chủ nhà chọn đơn vị ép cừ
❌ Sai lầm 1: Chọn đơn vị rẻ nhất
Ép cừ có giá chênh nhau vài trăm ngàn/m². Chủ nhà chọn giá rẻ – nhưng rẻ thường đi kèm cừ cũ, thiết bị cũ, không khảo sát đầy đủ. Khi sự cố xảy ra, chi phí khắc phục gấp 5–10 lần khoản tiết kiệm ban đầu.
❌ Sai lầm 2: Không khảo sát địa chất
Nhiều gia đình muốn tiết kiệm 10–15 triệu tiền khoan thăm dò. Nhưng không biết chiều dài cừ cần bao nhiêu – ép thiếu thì hở cừ, ép thừa thì lãng phí. Khoan thăm dò là khoản đầu tư, không phải chi phí phát sinh.
❌ Sai lầm 3: Ép cừ giờ cấm
Quy định tại TP.HCM: không ép cừ trước 7h và sau 21h. Nhiều đội thi công vẫn ép lúc 5–6h sáng hoặc 22h đêm để kịp tiến độ. Hàng xóm gọi đường dây nóng 1022 – phạt 5–10 triệu, đình chỉ công trình.
❌ Sai lầm 4: Bỏ qua hợp đồng bảo hành
Ép cừ xong, có tháng đầu ổn nhưng sang tháng thứ 3, thứ 6 bắt đầu thấy vấn đề (lún, nghiêng, thấm). Hợp đồng không ghi rõ bảo hành thì đòi ai? Lúc này đội thi công đã đi làm công trình khác, hoặc biến mất luôn.
❌ Sai lầm 5: Không thông báo hàng xóm
Làm hầm gây ảnh hưởng đến nhà xung quanh là có thật. Nếu không thông báo trước, khi nhà bên cạnh xuất hiện vết nứt, họ sẽ nghi ngờ do mình thi công. Lúc đó dù không phải lỗi của mình, quan hệ hàng xóm cũng xấu đi, thậm chí kiện tụng.
Lời khuyên: Nên tổ chức buổi họp mặt hàng xóm trước khi thi công, ghi nhận hiện trạng nhà họ (có ảnh, có biên bản), cam kết theo dõi trong quá trình làm. Chi phí gần như bằng 0, nhưng tránh được rủi ro rất lớn.
5. Chi phí ép cừ làm hầm nhà phố – bao nhiêu là hợp lý?
Tôi xin chia sẻ mức giá thị trường năm 2026 để anh chị tham khảo:
| Hạng mục | Đơn giá tham khảo | Ghi chú |
|---|---|---|
| Ép cừ Larsen (thuê cừ) | 350.000 – 550.000 đ/m² | Phổ biến nhất |
| Ép cừ tĩnh (yên tĩnh) | 500.000 – 800.000 đ/m² | Khu vực cấm rung |
| Nhổ cừ sau khi hoàn thiện | 150.000 – 250.000 đ/m² | Không bắt buộc |
Tổng chi phí trung bình cho nhà phố 1 hầm (50–80m²): 150 – 350 triệu VNĐ cho phần ép cừ.
Mẹo nhỏ: Nếu dùng cừ thuê, hỏi đơn vị thi công rõ thời gian thuê tối đa trong hợp đồng. Thường tính theo tháng – nếu thi công chậm tiến độ mà quá hạn thuê, phí phát sinh có thể lên tới 50–80 triệu. Tôi đã gặp nhiều chủ nhà “khóc ròng” vì khoản này.
6. Câu hỏi tôi hay nhận từ chủ nhà
Ép cừ có cần xin phép không?
Ép cừ nằm trong hạng mục thi công theo giấy phép xây dựng. Có giấy phép xây dựng bao gồm phần hầm là đủ. Tuy nhiên, cần có biện pháp thi công được chủ trì thiết kế duyệt. Liên hệ 0937 664 464 nếu anh chị cần hỗ trợ làm hồ sơ.
Nhà tôi sát vách nhà hàng xóm, có ép cừ được không?
Được. Nhưng phải dùng phương pháp ép tĩnh hoặc búa rung nhẹ, đồng thời theo dõi lún nhà bên cạnh liên tục. Tôi đã ép thành công nhiều công trình cách vách nhà bên chỉ 20–30cm.
Sau khi làm hầm xong, cừ có cần nhổ ra không?
Không bắt buộc. Cừ có thể ở lại vĩnh viễn làm tường vây (nếu dùng cừ chống thấm), hoặc nhổ ra để thu hồi (cừ thuê thì nhổ trả, cừ mua thì bán phế liệu). Tùy thiết kế và ngân sách.
Ép cừ vào mùa mưa có ảnh hưởng gì?
Ảnh hưởng có – đất bão hòa nước dễ sạt, khó ép. Tuy nhiên không phải không làm được, chỉ cần tăng cường thoát nước, che chắn hố móng cẩn thận. Tránh ép vào những ngày mưa to kéo dài hoặc có bão.
Làm sao biết đơn vị ép cừ nào uy tín?
3 tiêu chí tôi hay khuyên khách hàng: (1) Có công trình thực tế để xem – đừng ngại đề nghị dẫn đi tham khảo, (2) Có hợp đồng bảo hành rõ ràng – tối thiểu 3–5 năm, (3) Đội ngũ có chứng chỉ – kỹ sư, công nhân vận hành máy. Gọi 0937 664 464 nếu cần tôi giới thiệu thêm.
Lời cuối: Hãy chọn người đi cùng anh qua công trình
15 năm trong nghề, tôi vẫn nghĩ ép cừ không phải là “mua dịch vụ”, mà là “chọn người đồng hành”. Một đơn vị tốt không chỉ ép giỏi, mà còn biết dừng đúng lúc, biết sửa sai, biết lo cho chủ nhà trước khi lo lợi nhuận.
Nếu anh chị đang có kế hoạch làm hầm và cần một người tư vấn thật, không bán hàng – anh chị cứ gọi cho tôi. Một tách cà phê, một buổi khảo sát thực địa, một bản báo giá trung thực. Không vội, không ép, không cam kết bao bì.
Xem thêm bài viết liên quan
Nếu anh/chị quan tâm đến chủ đề cụ thể, hãy tham khảo các bài viết chuyên sâu dưới đây:
📊 Bảng giá & Thủ tục
- 📊 Bảng Giá Ép Cừ Larsen 2026 Tại TP.HCM
- 💰 Thuê Cừ Larsen Ở Đâu Tại TP.HCM?
- 📊 Chi Phí Làm Hầm Nhà Phố Hết Bao Nhiêu?
🔧 Kỹ thuật thi công
- 🚜 Quy Trình Đào Móng Nhà Phố Sau Ép Cừ
- 💧 Chống Thấm Tầng Hầm – 5 Phương Pháp
- 💦 Hệ Thống Thoát Nước Tầng Hầm
- 🏗️ Kết Cấu Tường, Cột, Sàn Tầng Hầm
❓ Các câu hỏi thường gặp
- 🔧 Ép Cừ Tĩnh Và Búa Rung – Nên Chọn Phương Pháp Nào?
- 🏘️ Ép Cừ Có Ảnh Hưởng Nhà Lân Cận Không?
- 🌧️ Ép Cừ Vào Mùa Mưa – Nên Hay Không?
- 🔨 Nhổ Cừ – Có Nên Hay Để Lại?
